武汉铁路局协调会讨论材料

桥梁水下结构检测专用
ROV
进一步研发及枝城
长江大桥
试点讨论

技术现状 · 工程样机 · 改进路径 · 试点策划

CONTENTS

目录

装备阶段区分:当前工程样机与洈水、邛崃、南充历史试验中的前期原型机分属不同研发阶段,性能与应用记录分别评价。
01
BACKGROUND

研发背景

铁路桥梁墩台、承台、桩基础及邻近河床长期处于水下环境,可能受到水流冲刷、漂浮物或船舶碰撞、材料劣化以及生物附着等影响。水下部分不可直接目视,检查质量取决于人员、装备、环境和数据留存的共同作用。

传统水下作业主要面临两类困难:一是潜水人员在高速或紊流水域中的安全与稳定性问题;二是浑浊水体、低照度、附着物和人工记录造成的识别与复核困难。ROV可在人员不直接下潜的情况下携带相机、声呐和其他传感器抵近结构,但其价值并非“替代所有检测”,而是为水下巡查、异常定位和后续专业检测提供可追溯数据。

环境感知流速·水深·浑浊度河床·障碍物 抵近观测定姿·照明·影像声学辅助 缺陷量测标定·点云·尺度不确定度 工程决策支撑异常复核·维修依据历次对比·风险管理 图1 桥梁水下检测的能力链:平台只是起点,量测与证据闭环决定成果可用性
02
TASK BOUNDARY

检测任务边界

桥梁水下作业可划分为水下巡查、抵近观测、病害识别、尺寸量测和结构评价五个层级。每一层级需要不同的传感器、标定方法和成果责任,不能将“看见”直接等同于“测得”或“评价安全”。

层级主要目标最低证据现阶段判断
水下巡查确认能否到达、是否存在明显异常连续原始视频、时间与深度信息前期原型机具备应用记录
抵近观测稳定观察墩身、承台或桩基表面工作距离、流速、姿态及覆盖记录当前工程样机需专项核定
病害识别区分裂缝、露筋、剥落、生物附着等原始影像、增强影像、人工复核浑水与附着物场景仍是瓶颈
尺寸量测输出裂缝宽度、长度或破损范围标定参数、原始点云/影像、精度与不确定度拟研究,尚无系统验证
结构评价判断承载、安全或维修等级多专业检测、设计资料及评估方法不能由ROV影像单独完成

ROV适合承担

  • 高风险或不可直接到达部位的初筛
  • 表观异常定位和影像留证
  • 搭载声学/光学传感器的移动平台
  • 复查同一部位并形成时间序列

ROV不能单独替代

  • 未经标定的缺陷尺寸结论
  • 桩基本体、材料强度和内部缺陷检测
  • 缺少设计资料时的结构安全等级判断
  • 未覆盖区域的完整性结论
03
STATE OF PRACTICE

ROV用于桥梁检测的技术现状

ROV已经能够作为水下摄像、声呐扫描和轻型工具作业的平台,但桥梁近墩环境与开阔水域航行不同:水流受墩体扰动形成分离、回流和局部涡旋,卫星定位无法直接用于水下,低能见度又削弱视觉定位和影像判读。系统能力取决于平台、传感器、操作方法和数据流程的耦合。

技术环节常见工程手段主要限制本次研发重点
运动平台多推进器矢量布局、深度/姿态闭环近壁流场、缆载和推力余量八推进器、六自由度、近墩定姿
定位导航IMU、深度计、DVL、USBL、声呐桥下多径、遮挡、成本与标定先记录相对位置和姿态,逐步扩展
光学观测高清相机、照明、偏振、清水罩散射、背散射、颜色衰减和折射清水箱与偏振相机并行对比
声学观测前视、二维成像、多波束、侧扫声呐分辨率、盲区、目标解释用于导航、河床和宏观异常补充
作业工具清洗刷、机械爪、探头反力、表面损伤和作业稳定性近期优先清洗刷,不优先机械臂
数据产品视频、点云、轨迹、三维模型多源时空配准和可追溯性原始/增强双版本与校验码
现状判断:ROV“可到达、可观察”已经具有工程应用基础;“在复杂流场中稳定抵近并完成定量检测”仍是需要按场景逐项验证的系统工程。
03A
ROV PRODUCT SURVEY

典型单位与ROV产品

国内外典型ROV厂商、研究单位及代表产品在潜深、质量、航速和任务载荷等方面差异较大,可为桥梁检测专用装备的功能定位与技术路线比较提供参考。[5]

国外厂商与代表产品

单位 / 产品潜深质量速度主要配置或特点
美国DOE / TrigerFish150 m30 kg2节
美国JW Fishers / SeaLion300 m56.7 kg2.5节
美国Benthos / Stingray350 m32 kg3节
法国ECA Hytec / H300300 m65 kg2.5节
英国Seaeye / Falcon;Cougar-XT均300 m60;270 kg3;3.8节高分辨率CCD;可搭载多波束声呐
加拿大SharkMarine / Sea-Wolf5;Stealth2均300 m95;38 kg3;2.5节
加拿大Seamor / 300F2/4300 m25 kg3节高清前视摄像机

国内厂商、团队与代表产品

单位 / 产品潜深质量速度主要配置或特点
天津深之蓝 / 海豚300 m150 kg4节人工布放回收;表列“前进方向可抗流”
青岛罗博飞 / LBF-300S150 m90 kg3节全姿态机动,可翻滚
山东未来机器人 / VVL-V600-7T200 m115 kg3节人工布放回收
中科探海(苏州)/ OB-60500 m65 kg3节双CCD,可搭载多波束声呐
北京泰富坤 / H800800 m99 kg4.5节人工布放回收;表列“不具备全向抗流”
深圳鳍源 / FIFISH-PRO-W6350 m110 kg4节模块化、快速切换功能
广州大学、慧潜科技 / BG320未列未列未列视觉增强采集与推进器抗流驱动算法
参数含义:表中速度为航行参数,不等同于桥墩近壁紊流下的持续抗流、定姿或贴近作业能力。
03B
INTERNATIONAL RESEARCH SYSTEMS

国外典型研究系统

桥梁与水工结构检测ROV的研究路线并不相同:有的通过机械约束适配特定桥墩,有的面向港池巡检,有的借助水面单元完成定位与通信。下列案例按研究发表或试验年份列出其任务场景、技术构成及适用边界。[5]

堪萨斯州立大学桥墩环抱式ROV安装示意
图3B-1 堪萨斯州立大学桥墩环抱式ROV安装示意(2000年研究资料)
研究单位 / 年份系统与研究内容原资料记载的性能或试验适用边界与局限
美国堪萨斯州立大学
James E. DeVault,2000
两个机器人对称环抱圆柱桥墩,沿墩身表面上下运动,面向紊流条件下的桥墩表观探测。开展了实验室模拟浑浊环境水下照相试验;研究指出既有ROV难以在超过4节(约2.06 m/s)的高流速、高紊流环境中作业。仅两个自由度;仅适配特定形状和尺寸的圆柱桥墩;需熟练人员逐墩安装布放;影像依赖人工分析。
哥伦比亚玻利维亚教皇大学
Luis B. Gutierrez等,2010
VISOR 3,用于哥伦比亚港口设施水下结构的监视与维护。工作深度100 m、设计航速1.5 m/s、水下4自由度;原资料记载已完成水池试验。面向港池作业,航速和机动性有限;原资料认为其不具备抵抗4节强流干扰的能力。
日本九州工学院
Kazuo Ishii等,2019

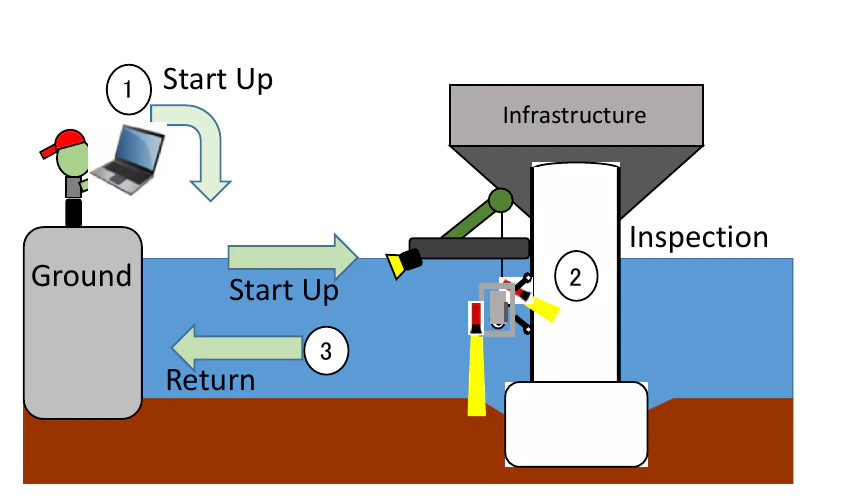

面向大坝和桥梁水下结构检测,由ROV、水面单元和陆上控制单元组成;水面单元用于通信和GPS定位。在日本京都府天濑坝(Amagase Dam)进行演示,对模拟挂板开展观测;原资料记录直线定位误差63 cm。需由工作船人工布放回收;原资料记载不具备自动抗紊流功能,适用于较平缓水域;水面单元增加无人化布放回收难度。
九州工学院ROV从工作船布放
图3B-2 天濑坝ROV工作船布放(2019年研究资料)
九州工学院ROV水下模拟挂板观测结果
图3B-3 天濑坝水下模拟挂板观测结果(2019年研究资料)
03C
DOMESTIC RESEARCH

国内研究单位与案例

2025年技术调研资料列出的相关研究单位包括上海交通大学、中国科学院沈阳自动化研究所、哈尔滨工程大学、中国海洋大学、浙江大学等,研究内容涉及水下平台、导航定位、运动控制、模块化设计及检测载荷集成。该资料同时指出,当时面向桥梁墩身近壁环境的专用化装备仍处于探索和工程适配阶段。[5]

哈尔滨工程大学:堤坝检测机器人

郭春杨等(2008)研发的机器人采用模块化框架结构,配置6个推进器,可完成前后、上下、左右和旋转4自由度运动,并携带多种探测仪器执行程控巡航检测。原资料列示:质量295 kg,外形尺寸1900 mm×1000 mm×1200 mm,最大航速1 m/s;曾用于渤海湾海底石油管道探测和曹妃甸油田海底电缆探测。

原资料归纳的局限:尺寸和质量较大、航速较低,不适合高紊流条件下的水下精准检测;布放回收需要人工干预。

广州大学:BG系列

2025年技术调研资料记载,广州大学水下结构智能检测机器人研发团队形成了BG系列水下结构智能检测机器人,相关成果曾用于港珠澳大桥、广州跨高等级航道5座大桥及江苏南通如泰大桥等项目。

国内ROV研究产品
图3C-1 国内ROV研究产品(2025年技术调研资料图)
国内ROV水下布放测试
图3C-2 国内ROV水下布放测试(2025年技术调研资料图)
03D
UNDERWATER WORK ROBOTS

中船水下作业机器人系列

中国船舶集团有限公司第七研究院2023年资料介绍了SQ101、SQ102水下清洗机器人和SQ201水下大型结构物检测机器人。三型装备分别体现了贴壁清洗、推进器推靠与空化射流、桥墩环抱式检测等路线。以下参数均按该资料原表列示。[19]

系统任务与工作方式主要参数(原资料)与桥梁检测相关的技术特点
SQ101
水下清洗机器人
2018—2020年开展研制,研究吸附方式和空化射流清洗;面向复杂环境下的自适应控制、导航定位和通信。本体150 kg;1.1 m×1.1 m×0.9 m;最大清洗速度12 m/min;最大工作水深50 m;清洗效率原表列“≤200 m²/h”;持续工作24 h;供电总功率不小于55 kW。履带贴壁与清洗一体化;适合比较壁面附着、行走和作业反力处理方式。
SQ102
水下清洗机器人
由水面系统和水下本体组成;矢量水平推进器巡游,垂直推进器提供推靠力,空化射流清洗,并按“己”形路径贴壁行走。本体580 kg;3 m×1.85 m×0.9 m;最大清洗速度30 m/min;最大工作水深50 m;清洗效率原表列“≤2000 m²/h”;持续工作24 h;供电总功率不小于145 kW。“巡游—侧翻—推进器推靠—贴壁行走—空化清洗”多运动模态协同。
SQ201
大型结构物检测机器人
巡游至桥墩后由抱臂系统抱紧,观测机构绕墩旋转,直线运动机构沿墩身上下移动并成像。本体710 kg;高度2.3 m、直径2.2 m;检测效率不低于12 m²/h;检测误差不大于5%;水体能见度不小于0.1 m时,成像分辨率优于4 mm、三维重建分辨率优于10 cm;工作水深不小于50 m。面向特定桥墩截面的机械约束式检测;需要核对墩形适配范围及布放回收条件。
SQ101水下清洗机器人原理样机
图3D-1 SQ101水下清洗机器人原理样机
SQ102水下清洗机器人工程样机
图3D-2 SQ102水下清洗机器人工程样机
SQ201水下大型结构物检测机器人
图3D-3 SQ201水下大型结构物检测机器人
03E
LARGE-SCALE O&M ROV

大型运维ROV案例与研发方向

中船七二二所曾面向港珠澳大桥运维研发大型ROV。现有构型资料未列示该设备的尺寸、质量、潜深、航速、抗流能力、作业深度、载荷能力及现场试验结果,暂不具备定量性能比选条件;后续比选需以正式技术资料为依据。

中船七二二所面向港珠澳大桥运维研发的大型ROV总体构型图
图3E-1 中船七二二所面向港珠澳大桥运维研发的大型ROV总体构型(构型资料未列示具体参数)

图中可直接识别的系统构成

起吊架、浮材、本体框架、履带底盘与驱动系统、水平和竖向推进器、分线舱、电源舱、电子舱、高清摄像及照明系统、前视声呐、双目摄像头、激光标尺、USBL、惯导及DVL定位系统、云台系统、五自由度机械手、高度计等。

资料提出的相关研发方向

多运动模态总体设计、复杂壁面运动建模与自适应控制、图像声呐/相机/惯导/深度计等多信息融合导航定位,以及低能见度条件下的声光异构数据融合、暗弱图像增强、目标识别与分割和近视距光学探测控制。[19]

技术路线比较:大型平台可集成更丰富的定位、观测与作业载荷,但质量、功率、布放回收、桥墩适配和通航环境保障也更复杂。是否适用于枝城试点,仍取决于现场水文、墩形、作业船条件和可验证的性能参数。
04
RESEARCH FRONTIER

前沿研究与工程差距

近年的公开研究正在从单纯水下成像转向“物理改善水体+折射建模+三维量测”。2026年《Automation in Construction》论文提出ROV搭载清水罩、双目视觉、多介质折射修正及点云拼接,用于高浑浊水体下桥墩缺陷三维量测;2024年《Journal of Bridge Engineering》论文将语义分割与三维点云结合识别并量化表观缺陷;2026年《Engineering Structures》论文进一步讨论了水下多折射修正和大范围表面缺陷量测。[14-16]

研究可行性

清水罩、双目/点云和折射修正表明浑水中的定量视觉并非不可实现。

工程转化条件

需解决平台稳定、标定保持、工作距离、结构曲面和现场重复性。

建议研发切入点

先建立抵近稳定和标准靶标量测,再进入真实缺陷;现场量测精度应通过分阶段试验确定。

从论文样机到铁路现场还缺什么

  1. 可复现的工况:明确流速、浑浊度、工作距离、入射角和附着物状态。
  2. 受控标定链:在空气、清水、浑水和实际墩面之间保持可追溯的尺度关系。
  3. 现场安全系统:将ROV、脐带缆、保障船、通航和铁路作业组织作为一个整体。
  4. 覆盖率证据:用轨迹、姿态和分区记录证明观察了什么,未观察什么。
  5. 成果责任边界:影像异常、量测值和结构评估分别由相应专业复核。
算法增强可以改善可读性,但不能替代原始影像;检测成果必须保留原始数据、增强结果、标定信息和环境条件。
05
STANDARDS

技术标准与合规框架

文件适用关系应用建议
《普速铁路桥隧建筑物修理规则》TG/GW 103-2018铁路桥隧养护规则;有关条款对墩台基础定期水下检查提出要求。作为铁路水下检查需求依据,具体实施按武汉铁路局及宜昌工务段现行制度执行。
T/CECS G:J56-2019《公路桥梁水下构件检测技术规程》公路桥梁领域团体标准。可参考其表观缺陷、冲刷、淘空和河床断面等检测对象及方法。
GB/T 46238-2025《淡水水下搜救机器人通用技术条件》现行推荐性国家标准,适用对象为淡水水下搜救机器人。可参考三维运动和抗流试验方法;本装备合同指标应根据应用场景另行确定。[3][13]
RW-SUB-DB-STD v1.0铁路桥梁水下病害数据组织技术文件。用于原始/增强影像双版本、设备/环境元数据、量测方法和历史比对要求。

建议形成的项目级试验文件

工程样机性能验证大纲

分别规定航速、定深、定姿、近壁保持、失效回收等试验,不用单一“抗流”指标覆盖全部能力。

成像与量测验证细则

规定浑浊度分级、标准靶标、工作距离、标定频次、评价指标和原始数据保存。

现场作业安全方案

规定铁路和海事协调、船舶警戒、缆绳管理、通信、气象水文门槛及应急中止。

成果质量检查表

记录覆盖范围、遗漏区域、异常编号、复核状态、文件校验值和成果责任人。

进入试点实施前,应由宜昌工务段复核武汉铁路局现行制度和最新标准清单,并明确本次作业的审批、检测、数据和成果复核要求。
06
ENGINEERING PROTOTYPE

现有工程样机

当前工程样机采用开放式POM框架、八推进器矢量布局和缆控通信,面向桥梁水下观测进行模块化集成。图示为2026年9月工程样机实物状态。

  • 八推进器、六自由度运动控制;
  • 4K视觉与照明组件;
  • 零浮力脐带缆连接甲板控制端;
  • 预留多波束前视声呐和旋转清洗刷扩展方向;
  • 现有样机不设机械臂接口。
说明:航速、工作深度、载荷、抗流和近墩作业能力须通过相应工况试验确定。
最新工程样机实物
图2 当前工程样机实物(2026年9月)

面向桥梁检测的设计逻辑

开放框架便于维护与扩展
矢量推进支持六自由度运动
有缆遥控实时视频和操作
模块接口声呐、清洗与量测
07
ARCHITECTURE

总体结构与控制

工程样机三维模型
图3 工程样机三维模型图
八推进器矢量布局
图4 八推进器矢量布局俯视图

四个水平/斜向推进单元与垂向推进单元共同提供前进、后退、横移、升沉、俯仰、横滚和艏向控制能力。桥墩抵近作业时,推进器不仅要克服自由流,还要抵消近壁压力变化、局部涡旋、缆绳拖曳和工具反力,因此需要保留推力裕度并记录控制量。

ROV运动控制分层架构
图5 ROV运动控制分层架构(项目技术示意)
推进器推靠:通过动力定位和机身定姿保持相对桥墩的位置与姿态,不采用吸盘式物理吸附。功能评价指标包括离壁距离、保持时间、位置偏差、姿态偏差和流场记录。
08
PARAMETERS

主要技术参数

项目设计参数说明
外形尺寸650 × 714 × 420 mm实际设计可能随配置调整
空气中重量≤40 kg采用2026-07-30供方资料
额定功率4.5 kW系统参数
推进器与运动8推进器,矢量布局,六自由度需通过逐自由度与组合动作测试
航速4节设计参数;不等同于抗流或近墩定姿能力
工作深度≤300 m书面参数;系统实测记录待形成
载荷10 kg附加载荷会改变航速、姿态和续航
视觉4K相机,最高4K/30 fps;1080P/120 fps水下有效判读能力取决于能见度、照明和工作距离
通信零浮力缆缆控试点需专项管理缆载、漂浮物和船舶交通风险
后期扩展前视声呐、旋转清洗刷等候选配置,不表示已经装机

后续升级设想

5节:供方提出调整推进器布局和电池容量。

6节:供方提出需调整供电及推进器方案并增加成本。

使用限制

5节、6节属于后续升级交流判断,尚未形成受控设计、报价和试验记录,不得作为当前工程样机性能。

参数管理原则:“产品参数、专项试验结果、现场适用性”三层分开。产品参数用于提出试验目标,专项试验用于确定能力边界,现场适用性还需叠加工点环境和作业组织。
09
EVIDENCE STATUS

样机证据状态

事项当前可用资料尚缺材料当前状态
样机实物最新实物照片、三维模型、部件及装配照片配置清单与最终竣工状态对照已形成实物,性能仍需专项试验
采购与装配零配件合同摘录、部分合同影像、配件照片完整交付清单、正式签字结论、尾款凭证已形成部分零配件采购与装配资料
航速4节设计参数额定载荷、定深直线航段的测速记录需开展专项测速
工作深度与载荷供方技术参数压力/水深记录、配置与载荷状态尚缺实测记录
近墩定姿供方技术交流答复流速、离壁距离、时间、位置/姿态偏差需开展专项核定
清洗、成像、量测接口说明和候选设备资料装机、标定、对比与重复性试验需完成装机集成与试验评价

建议的证据等级

E1

文件参数

合同、图纸、产品资料

E2

项目测试

有条件、有原始数据

E3

现场验证

工点环境与覆盖可追溯

E4

第三方核定

独立测试或正式结论

进入铁路现场前,涉及安全、量测精度和作业边界的关键能力至少应形成E2级试验资料。

10
FIELD EXPERIENCE

前期原型机应用情况

2024-12洈水水库
深潜验证
2025-04邛崃特大桥
145号墩
2026-01南充嘉陵江
桥墩基础
工点可核实内容结果与限制
洈水水库2024年12月开展深潜试验,目标50 m。受枯水期条件限制,实际最大下潜深度28 m,未形成50 m深度验证记录。
成雅线邛崃特大桥145号墩2025-04-27至28;盖章应用示范证明记录布放、定深悬停、近墩观测、视频回传。证明材料记录约1 m/s流速下保持稳定与可操作;水生物附着影响识别。冲刷和局部掏空记录需结合原始资料复核。[6]
南充嘉陵江桥梁2026-01-19至20;有试验简报、现场照片、水下视频和河床断面报告。现场简报记录约0.3 m/s工况下可顺畅移动,并对部分承台冲刷进行观察。
南充嘉陵江现场作业
图6 南充嘉陵江历史现场作业(前期原型机应用)
邛崃水下浑浊影像
图7 邛崃现场原始水下画面示例(用于说明浑水限制)
代际边界:上述三处应用属于前期原型机阶段,不能直接作为当前工程样机完成同类工况验证的依据;其价值在于暴露真实场景问题并形成下一阶段需求。
11
PROBLEM DEFINITION

应用中暴露的关键问题

近墩紊流与缆载定位、定姿和抵近困难 浑水与低照度散射、背散射、可见度不足 表面附着物遮挡真实结构表面 缺少尺度基准裂缝、露筋难以量化 抗流与动力定位 清水箱 / 偏振观测 旋转清洗刷 激光/视觉三维量测 图8 现场问题与拟研发任务的对应关系

贯穿性风险

脐带缆风险

水流拖曳、漂浮物缠绕、船舶交通和桥墩绕流可能共同作用;需独立设置放缆、监视和应急回收岗位。

证据不可复核

若只保存增强截图或口头判断,后续无法复核缺陷、覆盖范围和环境条件;应建立同步日志和文件校验。

12
IMPROVEMENT ARCHITECTURE

改进总体方案

改进目标不是简单增加附件,而是形成“抵近并保持—清理作业面—获得可判读影像—缺陷尺寸量测—原始数据留存”的完整技术链。

WP1

抗流与定姿

推力裕度、动力定位、近壁保持、缆载补偿。

WP2

浑水成像

清水箱、偏振相机、照明布置与原始/增强对比。

WP3

表面清理

旋转清洗刷接口、反力控制、刷毛与表面影响。

WP4

缺陷量测

视觉/激光组合、折射标定、标准靶标和不确定度。

WP5

数据管理

多源时间同步、原始数据、元数据、哈希和覆盖记录。

WP6

安全回收

缆绳管理、保障船、失效模式、应急中止和回收。

任务包之间的依赖关系

平台稳定先保证可控抵近
物理成像再提高原始可见度
清理/量测增加工具与尺度
数据闭环形成可复核成果
若平台无法在目标流场和工作距离下稳定保持,清洗和量测工具的增加反而可能扩大失稳风险。因此WP1应作为其他任务包进入现场的前置门槛。
13
FLOW & STATION KEEPING

抗流与抵近定姿方案

验证对象分解

指标建议记录不能替代的内容
航速额定载荷、定深、直线航段、测距/计时、往返方向不能替代定点抗流和近壁保持
定点抗流自由流流速、保持时间、位置偏差、推力/功率不能替代近墩紊流工况
近壁保持离壁距离、三轴姿态、局部流速、画面抖动不能只用“吸附”定性描述
工具作业清洗反力、接触状态、姿态变化、表面影响不能由空载运动结果推定

分级测试建议

  1. 静水基线:验证六自由度、定深、悬停、故障停机与人工回收。
  2. 均匀流场:按流速阶梯记录保持能力,参考GB/T 46238-2025的试验思想。
  3. 模拟桥墩:在圆柱/矩形障碍物附近测试不同迎角、离壁距离和缆绳方向。
  4. 非敏感自然水域:引入真实水体、漂浮物和岸上作业组织。
  5. 桥梁现场:先测自由流和局部流场,再决定可进入区域和作业时间。
航速与抗流指标:当前工程样机设计航速为4节。抗流、抵近和定姿分别设置评价指标,枝城工点适用性应结合近墩流场专项试验确定。
14
TURBID-WATER IMAGING

浑水观测的两条候选路线

路线A|清水箱/清水罩

在镜头前形成局部清水光路,从物理层面减少悬浮颗粒散射。需重点研究贴近方式、密封/补水、折射模型、结构曲面适应和作业反力。

公开研究已将清水罩、双目视觉与多介质折射修正结合用于高浑浊水下桥墩量测,工程应用仍需结合样机验证。[14]

路线B|偏振浑水相机

利用偏振信息抑制部分散射影响,集成相对简单。实际改善程度与颗粒、光照、距离和姿态有关,应通过同场景原始对比评价。

偏振相机处于候选比选阶段,需通过同场景试验确定适用条件和改善幅度。

偏振浑水相机候选产品
图9 偏振浑水相机候选产品资料
偏振浑水相机参数
图10 候选相机参数图(厂家、型号和参数版本尚未明确)
参数摘要图片所示内容
成像1280×1024,最大24 fps,延时≤200 ms
电气DC 12~24 V,最大2.5 W,1000 Mbit/s
结构φ85×166 mm(不含接头),空气中1.5 kg
耐压50 m;该部件参数不能替代整机≤300 m参数
IMAGING VALIDATION

浑水观测验证方法

普通与偏振成像对比
图11 普通/偏振成像对比交流资料;仅用于说明候选路线,不属于项目实测

建议采用同场景对照,而非只看“增强后更清楚”

控制变量记录内容评价指标
水体浑浊度、颗粒类型、水温、可见距离对比度、清晰度、目标可识别距离
几何工作距离、入射角、目标曲率、离壁偏差边缘保持、几何畸变、有效视场
光学照明功率、灯位、曝光、偏振状态背散射、亮斑、色偏、信噪比
任务标准裂缝板、露筋/剥落样板、生物附着样板识别率、误判率、量测偏差

必须保存

原始视频/图像、增强结果、环境参数、设备配置、时间戳和文件哈希。

不得替代

宣传对比图不能替代项目测试;增强图不能替代原始数据;单帧清晰不能代表连续覆盖。

15
CLEANING & MEASUREMENT

清理与表观缺陷尺寸量测

旋转清洗刷
图12 旋转清洗刷外观资料(设备类别确认;非已装机证据)

旋转清洗刷

  • 当前样机预留旋转清洗刷接口;
  • 偏硬尼龙刷对淡水附着物的效果属于供方交流判断;
  • 测试需记录附着物类型、覆盖率、清理面积、时间、功率和清理前后影像;
  • 必须检查是否划伤涂层、混凝土表面或影响既有病害;
  • 先在标准试件或非关键小区域验证,再考虑桥墩表面作业。

裂缝长度与宽度:拟研究“激光/视觉三维量测”

标准靶标已知尺寸与形态
水下标定折射与工作距离
影像/点云同步采集
误差评估重复性与不确定度

量测结果至少关联原始影像或点云、标定参数、工作距离、入射角、水体条件、算法版本和精度说明。测量叠加图属于解释结果,不能替代原始数据。

近期优先级:机械臂不列为当前表观检测的优先研发项;超声探头可作为安装选项,其适用对象和检测效果需通过对比试验评价。
16
DATA & SAFETY

数据产品与作业安全闭环

一病一档的最小数据集

数据域关键字段
桥梁与构件桥名、线路、墩号、构件类型、竣工图坐标关系
空间与时间日期、深度、方位、工作距离、轨迹/姿态、时间同步
环境水位、流速、浑浊度、能见度、水温、天气、漂浮物
设备ROV配置、相机/声呐、照明、清洗或量测工具、标定版本
媒体与量测原始/增强文件、点云、缺陷编号、方法、精度与不确定度
质量与追溯覆盖范围、遗漏区域、复核人、文件SHA-256、异常处置

现场安全的四道控制线

作业许可

铁路内部审批、海事许可/备案、通航与水文条件确认。

水面保障

保障船、警戒、通信、缆绳管理和观察岗位。

设备失效

断电、失控、进水、推进器卡滞、缆绳缠绕的中止与回收。

数据失效

同步中断、画面不可判读、标定失效或覆盖不足时停止出具量测结论。

原则:作业安全门槛和数据质量门槛同时满足,才进入下一阶段。设备能够下水不等于能够形成可用检测成果。
17
OPTIONS

三种研发路径比较

维度A 维持现有样机有限应用B 分阶段继续研发C 采购/定制成熟专用平台
主要目标巡查、一般水域观测和数据采集补齐近墩定姿、浑水、清理和量测链快速获得更高配置或专用系统
现有基础利用中—低,取决于接口兼容
技术不确定性低,但能力边界有限中—高,可通过阶段门槛控制产品性能较明确,工点适配仍需验证
自主可控保留当前能力可沉淀控制、量测和数据方法受供应商软硬件和服务约束
时间与投入最低分阶段投入,周期受试验条件影响采购周期较明确,专用定制仍有开发成本
适用条件近期任务只要求观察,不要求复杂流场量测希望形成铁路桥梁专用能力并允许迭代现场任务紧迫,且可接受外部系统依赖
主要风险无法覆盖枝城复杂场景需求技术路线可能在阶段验证中淘汰宣传参数与真实桥墩工况仍可能不匹配
A 有限应用控制风险,能力不扩展B 分阶段研发门槛决策,逐步形成专用能力C 采购/定制缩短平台开发,保留适配风险图13 三条路径均需现场适用性验证;差别在于投入位置和能力沉淀方式

三条路径各有适用条件。会议讨论时,可结合近期任务是否需要定量缺陷量测、可接受的研发周期以及自主技术沉淀目标,进一步研究主路径及并行比选安排。

18
STAGE GATES

阶段门槛与投入科目

G0 需求冻结任务、工况、成果定义
G1 台架/水池运动、成像、工具安全
G2 可控流场定姿和量测门槛
G3 自然水域组织与可靠性
G4 枝城试点现场能力边界
门槛进入条件不能满足时的处理
G0→G1明确目标构件、流速/深度范围、是否要求量测、成果格式退回需求澄清,不采购无明确用途的附件
G1→G2六自由度、密封、失效保护、候选传感器接口稳定修正结构/控制,不进入造流试验
G2→G3在协商确定的目标流场中达到定姿、影像和标准靶标要求优化或转向其他平台/传感器
G3→G4完成自然水域作业、安全回收和数据闭环演练不进入枝城桥梁现场
G4后评审按实际覆盖和数据质量评价限定应用范围、进入下一阶段或调整研发方向

预算科目构成

推进与供电改造
相机/声呐/量测传感器
清洗工具与标准试件
水池/造流与第三方测试
船舶、警戒与现场保障
软件、数据处理与成果复核
19
PILOT SITE

宜昌工务段管内枝城长江大桥

枝城长江大桥卫星区位图
图14 枝城长江大桥卫星区位图(Esri World Imagery,桥位坐标仅作策划参考)
枝城长江大桥实景
图15 枝城长江大桥实景(2024-05-13踏勘报道配图,来源:三峡宜昌网)
项目历史资料所载信息使用边界
位置与功能位于宜都市枝城镇与枝江市顾家店镇之间,为焦柳铁路与S225公铁两用过江通道。可用于区位与业务背景。
规模铁路桥约1742.3 m,公路桥单面约1744.8 m;正桥10墩9孔。试点设计以桥梁台账和竣工图为准。
主桥南联4×160 m、北联5×128 m连续钢桁梁;主桥长度资料有1282.282 m与1282.5 m差异。精确尺寸需依据竣工图核定。
历史航路2019年资料:6孔上行、7孔下行、5孔备用,取消9孔通航。2026年现场通航安排需向海事部门复核。

政府公开资料将枝城长江大桥描述为焦柳铁路南北通道控制性工程和公铁两用桥。[12][17]

20
SITE CONSTRAINTS

枝城试点约束与资料缺口

历史水文资料与现场复测

2016-07-12特定工况资料记录桥轴断面5—8孔平均流速约1.77、1.88、1.56、1.05 m/s;其他断面表中最大值2.88 m/s。试验日需重新测量水位、断面流速和桥墩近壁局部流场,并通过专项试验评价工程样机的工点适用性。[11]

进场前必须补齐

  1. 桥梁台账、竣工图、逐墩基础图、墩号方向和坐标基准;
  2. 最近桥梁检查、水下检查、河床断面和局部冲刷资料;
  3. 历史监测系统及水流冲刷传感器是否在役、数据能否调用;
  4. 宜昌工务段内部审批、桥隧车间配合和营业线邻近作业要求;
  5. 现行通航孔、航标、许可/备案、警戒和作业船要求;
  6. 试验日前后水位、流量、流速剖面、浑浊度、漂浮物和天气。

候选墩位筛选原则

安全优先

避开主要通航流线和不可控缆绳风险。

代表性

兼顾水深、流态、基础型式和可达性。

可验证

具备可靠图纸、既有检查和现场测量基准。

试验墩位确定条件:由宜昌工务段提供基础资料,结合海事、水文、基础型式、现场可达性和安全保障条件共同确定。
21
REFERENCE CASE

巴东长江公路大桥物探报告的可复用方法

《巴东长江公路大桥5#、6#、7#主墩水下检测项目物探成果报告》展示了多技术协同、测区布置和成果质量控制的组织框架。[10]

巴东案例做法枝城试点的转化建议必须保留的边界
上下游各100 m水域、9个河床断面和多墩水下检查先按桥梁图纸、航路和安全条件划定测区、断面及墩面分区100 m和9断面是巴东项目参数,不直接套用
无人船多波束测深河床地形水面平台先获取河床、冲刷和水深背景,为ROV规划路径需确定枝城设备、坐标基准和测量精度
侧扫声呐排查障碍物和典型地貌进场前识别缆绳、漂浮物、水下障碍和异常区声呐异常仍需结合其他手段解释
ROV实施桥墩表观摄像按墩面分区、方向、深度和轨迹记录实际覆盖不能由计划工作量推定全部立面完整覆盖
无人机与水下数据构建实景三维模型条件允许时建立水上—水下统一空间框架必须先解决控制点和坐标转换问题
报告提出恢复控制点和历次对比试点前核查控制点,保证后续复测可同基准比较定量变化分析应采用同一坐标和测量基准
可复用方法:先做河床与环境扫测,再做ROV抵近观测;以统一坐标、实际覆盖和历次可比为成果质量主线。巴东报告所载最大流速、能见度和检测结论仅适用于其现场条件。
22
PILOT WORKFLOW

枝城试点建议流程

1 资料核验图纸·检查·水文·航路
2 现场踏勘岸线·船位·缆路·通信
3 岸上联调配置·密封·时间同步
4 环境扫测河床·障碍·流速·浑浊度
5 分级下水由安全区逐步抵近
6 成果复核覆盖·异常·原始数据

现场岗位建议

岗位主要职责
现场总指挥启动、中止和跨单位协调;确认铁路与海事条件。
ROV操作运动控制、任务执行和状态报告。
缆绳管理放收缆、缆载监视、漂浮物与船舶风险观察。
水文/测量流速、深度、浑浊度、坐标和河床背景记录。
数据与质量时间同步、原始文件、覆盖台账、备份和哈希。
安全与警戒保障船、通信、个人防护、应急回收和通航警戒。

逐级进入原则

  1. 先在岸边或非通航敏感水域确认操控与回收;
  2. 先测自由流,再测不同离墩距离的局部流速;
  3. 先观察后接触,先标准试件后结构表面;
  4. 任一安全门槛或数据质量门槛不满足即中止升级。
23
TEST MATRIX

试验矩阵与成果要求

试验包输入条件主要记录阶段输出
环境基线候选水域与墩位水位、水深、流速剖面、浑浊度、障碍物可进入区域与中止条件
航速与机动额定载荷、直线航段4节目标的测距/计时、方向、深度、功率航速实测记录
定点/近壁保持流速阶梯、不同离壁距离位置与姿态偏差、保持时间、画面抖动、缆载能力边界曲线
浑水成像同目标、同光照、路线A/B原始/增强图、工作距离、清晰度与识别结果候选路线比较
旋转清洗标准试件或批准的小区域附着物、时间、面积、功率、表面影响工具适用范围
尺寸量测标准裂缝板→真实缺陷标定、点云/影像、重复性、偏差和不确定度可报告的量测范围
数据闭环全过程文件时间同步、覆盖、日志、哈希、备份可复核数据包

成果文件建议

24
CONCLUSION

结论与讨论要点

结论

现有工程样机具备继续开展桥梁水下观测技术论证的硬件基础,设计航速为4节;但该参数不能替代近墩紊流中的定姿、贴近和工具作业验证。历史原型机应用证明了ROV在铁路桥梁水下观察中的现实需求,也明确暴露了浑水、附着物、量测尺度和作业组织问题。

若目标仅为一般水域巡查,可限定现有样机的应用范围;若目标是形成铁路桥梁近墩表观缺陷检测与量测能力,应采用阶段门槛式研发;若近期任务时限优先,应同步比选成熟专用平台。三条路径均不能省略枝城工点的环境核查和现场适用性验证。

会议讨论参考事项

建议以“可验证、可中止、可追溯”为原则组织下一阶段工作:每增加一项能力,先明确使用场景、评价方法和证据要求,再决定设备改造与现场投入。
25
REFERENCES

主要参考资料

  1. 《普速铁路桥隧建筑物修理规则》TG/GW 103-2018。
  2. T/CECS G:J56-2019,《公路桥梁水下构件检测技术规程》。
  3. GB/T 46238-2025,《淡水水下搜救机器人通用技术条件》。
  4. 《铁路桥梁水下病害数据库标准》RW-SUB-DB-STD v1.0。
  5. 国内外ROV产品及桥梁水下结构检测技术调研资料,2025年。
  6. 《桥梁水下结构检测机器人应用示范证明》,成都工务段,2025年5月。
  7. 《南充嘉陵江大桥现场试验情况简报》,2026年1月。
  8. 《桥梁检测水下机器人技术参数》,供方资料,2026年7月30日;工程样机设计航速4节。
  9. 《武汉局管内桥梁水下检测应用技术讨论整理》,2026年9月19日。
  10. 《巴东长江公路大桥5#、6#、7#主墩水下检测项目物探成果报告》,中地华北(北京)工程技术研究院有限公司,2025年6月。
  11. 汪吉发:《枝城长江大桥通航水域航路优化研究》,《中国水运》2019年第4期。
  12. 宜昌市人民政府:《枝城长江大桥改扩建工程正式启动》,2024-05-14,政府公开页面
  13. 全国标准信息公共服务平台:GB/T 46238-2025标准状态页面
  14. Wu, T. et al. “High-precision visual 3D measurement of bridge defects in high-turbidity water.” Automation in Construction, 2026, DOI: 10.1016/j.autcon.2026.106936.
  15. Hou, S. et al. “Underwater Surface Defect Recognition of Bridges Based on Fusion of Semantic Segmentation and Three-Dimensional Point Cloud.” Journal of Bridge Engineering, 2025, DOI: 10.1061/JBENF2.BEENG-7032.
  16. “Optical measurement method for large-scale surface defects on underwater bridge piers.” Engineering Structures, 2026, DOI: 10.1016/j.engstruct.2025.121966.
  17. 湖北省住房和城乡建设厅:《湖北35座长江大桥 座座身世不凡》,2019-10-28;三峡宜昌网:《枝城长江大桥改扩建工程正式启动》,2024-05-14。
  18. 区位图卫星影像:Esri World Imagery;桥位参考坐标30.286086°N、111.526442°E,仅用于前期策划。
  19. 《水下作业机器人情况介绍》,中国船舶集团有限公司第七研究院相关资料,2023年9月。
